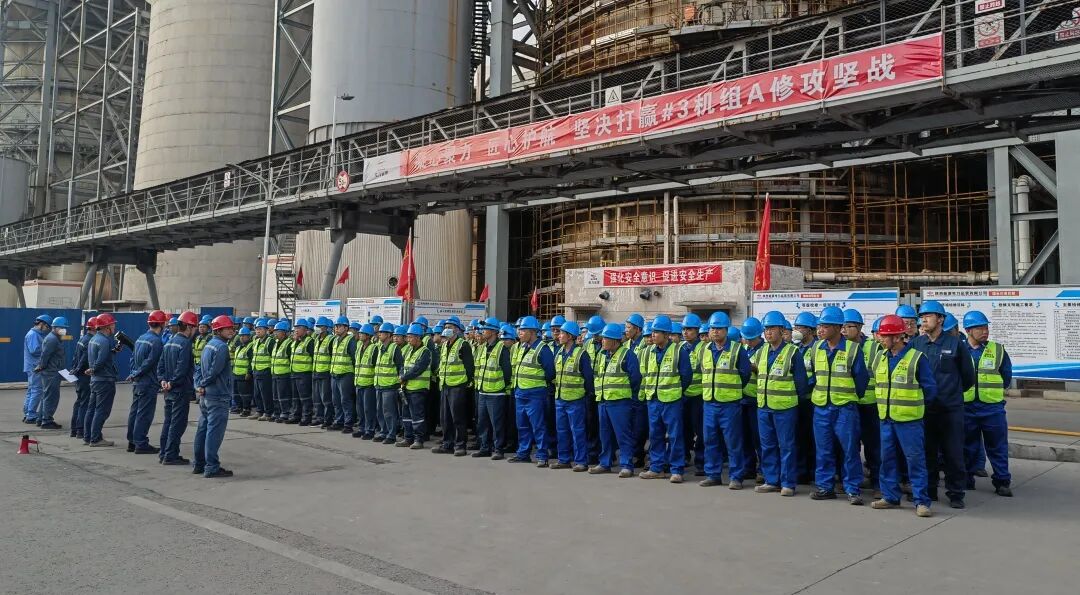

9月1日,清水川能源#3機按計劃停機,公司承攬的A級檢修II標段(環保島側檢修)全面啟動。項目部立即召開等級檢修啟動暨安全技術交底會,并在業主檢修動員大會上作表態發言。
本次環保島A修涵蓋灰硫、電氣、熱工標準及非標改造項目共計109項,165名參檢人員已全部就位。項目部將作業區域劃分為四大網格,分片包保、責任到人,高風險作業全程雙監護。質量管控方面,嚴格執行三級驗收制度,關鍵工序實行旁站見證,隱蔽工程做到影像留痕、數據可溯,確保修后設備長周期穩定運行。檢修工期鎖定55天,項目部倒排節點、掛圖作戰,每日對照網絡進度圖逐項銷號,確保日清日結,為機組按期并網夯實基礎。
截至目前,檢修項目已開工17項、完成1項,各作業面按網絡進度圖有序推進,腳手架搭設、保溫拆除等前期作業已率先展開,為后續主體檢修創造良好條件。
